Mezzanine deck ontwerp voor Hebo Lift 10

HEBO benaderde Saltwater Engineering met een duidelijke vraag: werk hun concept voor een mezzanine deck op de Hebo Lift 10 (HL10) uit tot een gedetailleerd en praktisch uitvoerbaar ontwerp.



De aanleiding was een aankomend decommissioningproject. Voor deze campagne moest een aanzienlijke hoeveelheid extra equipment en accommodatie aan boord worden geplaatst. De beschikbare dekruimte op de HL10 is echter beperkt, waardoor er extra ruimte gecreëerd moest worden om alle benodigde voorzieningen veilig te kunnen installeren.

Wat is een mezzanine deck?

Een mezzanine deck is een vrijstaande staalconstructie waarmee een extra tussenniveau wordt gecreëerd binnen een bestaande ruimte. Zo kan de beschikbare dekruimte efficiënt worden uitgebreid, zonder ingrijpende aanpassingen aan het schip zelf. Dit maakt een mezzanine deck ideaal voor het plaatsen van extra equipment, opslag of werkruimtes.

Terug naar de tekentafel

Na een bezoek aan het schip werd duidelijk dat het oorspronkelijke concept in de praktijk niet uitvoerbaar was. In nauw overleg met HEBO besloten we daarom het ontwerp volledig te herzien en opnieuw vanaf de basis op te bouwen. Samen ontwikkelden we een nieuw concept dat beter aansloot op de operationele eisen van het schip.

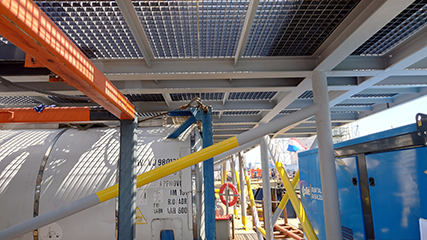

Een van de grootste uitdagingen was het vinden van geschikte locaties voor de ondersteuningskolommen. Op het hoofddek bevonden zich al diverse bestaande constructies en equipment, terwijl meerdere lierdraden over het dek liepen die vrij moesten blijven. Door middel van zorgvuldige afstemming en gedetailleerde 3D-modellering wisten we een ontwerp te realiseren dat veilig kon worden geïnstalleerd zonder bestaande systemen of werkzaamheden te hinderen.

In één keer goed

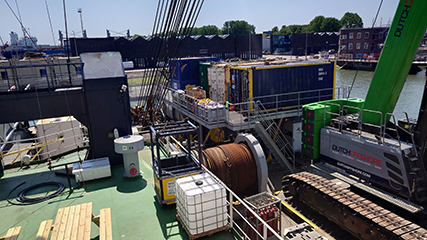

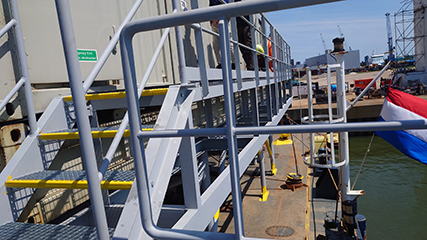

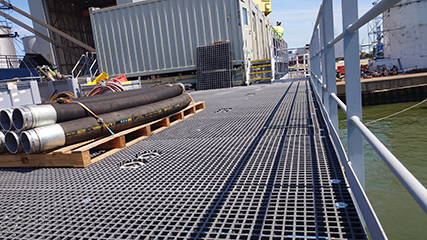

Die aanpak wierp zijn vruchten af. Het mezzanine deck kon in één keer succesvol worden geplaatst, waarbij alle ondersteuningskolommen exact pasten zoals ontworpen en zonder conflicten met de bestaande constructie.



Wat dit project extra bijzonder maakt, is de planning. Oorspronkelijk kregen we slechts vier weken om het eerste concept uit te werken tot een gedetailleerd ontwerp, op zichzelf al een uitdagende deadline. Ondanks dat het ontwerp halverwege het project volledig opnieuw moest worden ontwikkeld, leverden we het definitieve ontwerp binnen de oorspronkelijk afgesproken planning op.



Dit project laat zien hoe belangrijk samenwerking, praktisch inzicht en flexibiliteit zijn binnen maritieme engineering. Door nauw samen te werken met HEBO wisten we een uitdagend concept te vertalen naar een praktisch uitvoerbare oplossing die op tijd werd opgeleverd en direct voldeed aan de verwachtingen.
